اگر میخواهید یک کفپوش مقاوم در برابر سایش خوب (یا کفپوش نفوذی با کیفیت بالا) بسازید، باید به مقاومت پایه بتنی، به ویژه صافی آن، توجه کنید. یک کفپوش مقاوم در برابر سایش خوب نه تنها ارتباط نزدیکی با کیفیت سنگدانههای مقاوم در برابر سایش دارد، بلکه به خاک بستر بهتری نیز نیاز است. هدف این مقاله ارائه جامعترین و کاملترین فناوری تراز لیزری بتن و کفپوش مقاوم در برابر سایش به شماست. مطالب زیر خلاصهای از روشهای ساخت و ساز است که توسط شرکت مهندسی و مکانیزم شانگهای جیژو، با مسئولیت محدود، بر اساس سالها تجربه در صنعت، خلاصه شده است. برای اطلاع شما.
فرآیند ساخت: عملیات آمادهسازی لایه اساس → قالببندی انبار → بتنریزی → دستگاه تراز لیزری، سنگفرش، ویبره و متراکمسازی → پخش سنگدانه فلزی → کلندرینگ و استخراج دوغاب → پرداخت → آبیاری و عملآوری → برش مکانیکی درز و دوغابریزی.

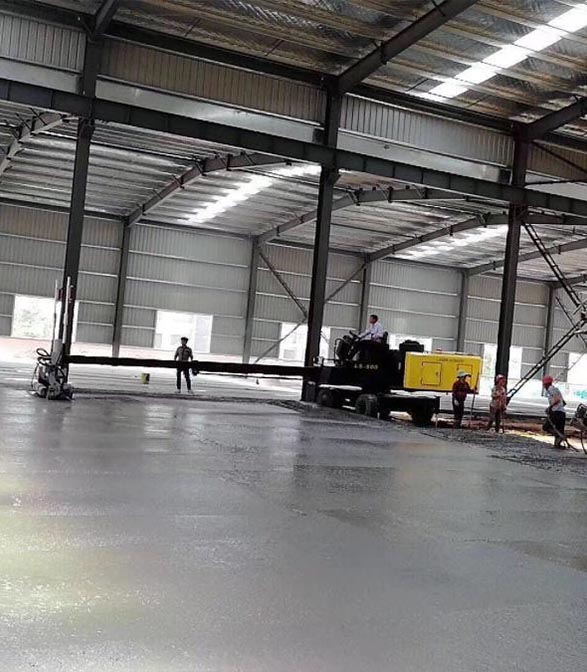

تصویر ساخت اسکرید لیزری
درمان پایه
۱. در مرحله اول، زبالههای روی زمین خاکی باید برداشته شوند و هیچ گونه زباله و ضایعاتی روی سطح زمین خاکی وجود نداشته باشد.

۲. قسمت بیرونزدهی موضعی سطح را با اسکنه بتراشید تا ارتفاع سطح یکنواخت شود. بررسی کنید که آیا صافی لایهی پایه با استاندارد در محدودهی ± ۲ سانتیمتر از ارتفاع طراحی مطابقت دارد یا خیر تا از ضخامت روسازی بتن اطمینان حاصل شود.
تنظیمات قالب
در ابتدا، با توجه به موقعیت ستون فولادی کل کارخانه، الزامات طراحی، آمادهسازی قالب، جهت حرکت وسیله نقلیه و ویژگیهای ساخت تجهیزات ترازبندی، یک طرح بتنریزی ساختمانی قابل اعتماد تدوین میشود. قالببندی صلب باید در محل ساخت و ساز نصب شود. قالببندی باید از نوع خاصی از فولاد ناودانی باشد و دهانه بالایی قالب باید طوری تنظیم شود که از داخل و خارج صاف و یکدست باشد.
تنظیم لایه کشویی
پس از نصب قالب، محل ساخت و ساز باید با یک فیلم پلاستیکی پوشانده شود تا لایه پایه از سطح بتن جدا شود و یک لایه لغزنده تشکیل شود.
مش تقویت اتصال
۱. توری آرماتور باید به صورت متمرکز و یکپارچه در محل فرآوری شود و پس از اتصال، برای انباشت به محل تعیین شده منتقل شود. سطح آرماتور باید تمیز، عاری از آلودگی، زنگ زدگی و غیره باشد تا از کیفیت مواد اولیه اطمینان حاصل شود. توری آرماتور باید کاملاً بسته بندی شود و فاصله و اندازه آن باید مطابق با الزامات طراحی و مشخصات باشد. پس از اتصال، توری آرماتور را بررسی کنید تا ببینید آیا لایه محافظ کافی است، آیا اتصال محکم است و آیا شل است یا خیر.
۲. قبل از ریختن بتن، باید توسط کارگران در محل تعیین شده نصب شود. اندازه شبکه آرماتور ۳ متر × ۳ متر است.

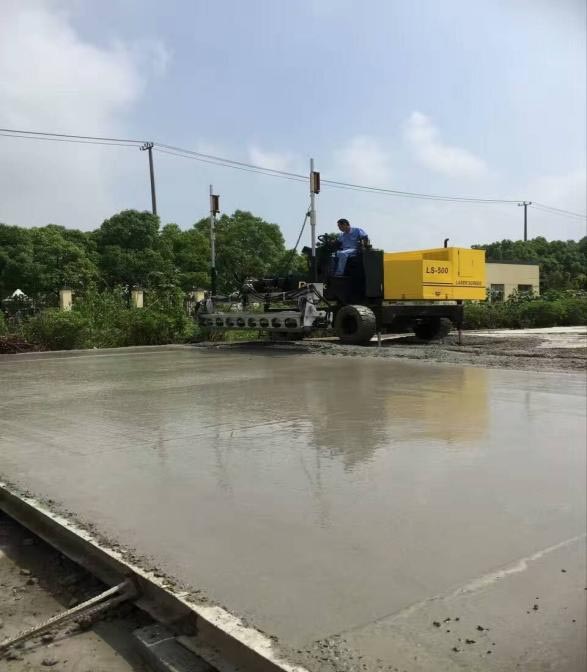

راه اندازی دستگاه تراز لیزری

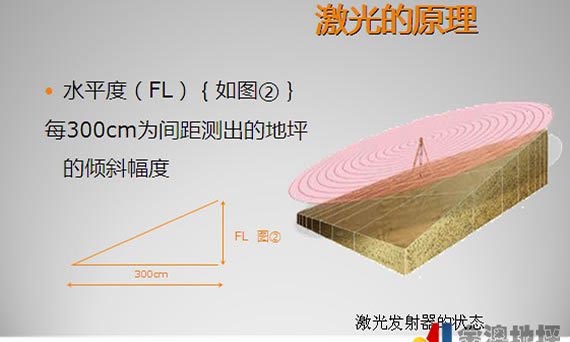

قبل از ریختن بتن، دستگاه تراز لیزری باید عیبیابی شود. فرستنده لیزر را نصب و تراز کنید و سطح و ارتفاع سر تراز دستگاه تراز بتن را مطابق با سیگنال ارسالی تنظیم کنید تا با ارتفاع زمین بتنی مطابقت داشته باشد. همزمان، اختلاف ارتفاع در دو انتهای سر تراز را در محدوده 0.5 میلیمتر تنظیم کنید. قبل از ساخت و ساز در مقیاس بزرگ، ابتدا از تجهیزات برای تولید آزمایشی استفاده کنید و بررسی کنید تا از عدم وجود خطا اطمینان حاصل شود.
بتن ریزی
۱. باید از بتن تجاری استفاده شود. عملکرد بتن تجاری باید الزامات مشخصات فنی مربوطه را برآورده کند و میزان ریزش بتن در قالب باید ۱۶۰ تا ۱۸۰ میلیمتر کنترل شود.
۲. بتن باید از انتها به طور منظم روسازی شود. هنگامی که مخلوط بتن در قالب ریخته میشود، تخلیه باید متمرکز و آهسته باشد و ضخامت مجازی حدود ۲ سانتیمتر بالاتر از قالب باشد. در صورت لزوم، مواد باید کاهش یا تکمیل شوند و مقاطع عمودی و افقی الزامات را برآورده کنند. بتن باید به طور مداوم و بدون وقفه روسازی شود.
۳. پس از بتنریزی، تودههای بتن باید به صورت دستی و در محدوده مؤثر بازوی تلسکوپی دستگاه تراز، تقریباً تراز شوند و سپس ویبره، تراکم و تراز کردن باید همزمان با دستگاه تراز لیزری انجام شود. در فرآیند تراز کردن، یک جهت را به عنوان اصل در نظر بگیرید و مرحله به مرحله از داخل به خارج به صورت وارونه قرار دهید.
۴. محلهایی که نمیتوان در آنها ساختوساز مکانیکی انجام داد، مانند گوشهها و ستونهای فولادی، باید بهصورت دستی متراکم و تراز شوند.
ساخت کفپوش مقاوم در برابر سایش
قبل از گیرش اولیه بتن، باید از ماله دیسکی برای گچکاری تقریبی تا زمان تخلیه دوغاب استفاده شود و سختکننده باید به طور یکنواخت روی سطح بتن توزیع شود. پس از اینکه سختکننده مقدار مشخصی آب جذب کرد، شروع به سابیدن کنید. پس از سابیدن تقریبی، لایه دوم سختکننده باید پخش شود و مقدار مواد باید 1/3 مقدار مواد در فرآیند قبلی باشد. در حین سابیدن، سابیدن متقاطع باید انجام شود و هیچ سابیدن ناقصی مجاز نیست.
تراکم و صیقل دادن با ماله
۱. پس از تراز لیزری، بتن باید قبل و بعد از گیرش اولیه با ماله برداشته و پرداخت شود. عملیات مالهکشی با دستگاه سنگزنی دیسکی باید به دفعات و با توجه به سخت شدن لایه سطحی انجام شود. سرعت عملیات مالهکشی مکانیکی باید به طور مناسب با توجه به سخت شدن سطح بتن تنظیم شود و عملیات مالهکشی مکانیکی باید به صورت عمودی و افقی انجام شود.
۲. قبل از تنظیم نهایی، دیسک دستگاه سنگزنی را به عنوان تیغه در جای خود قرار دهید و زاویه سنگزنی و صیقلکاری را تنظیم کنید. به طور کلی، برای یکنواخت شدن براقیت کف، عملیات صیقلکاری بیش از ۲ بار انجام میشود.
شکاف:درزها باید ۲ تا ۳ روز پس از ساخت لایه سطحی مقاوم در برابر سایش بریده شوند. برای برش درزها باید از برش مرطوب با ضخامت ۵ سانتیمتر و عمقی که کمتر از ۱/۳ ضخامت بتن نباشد، استفاده شود. درز برش باید صاف و زیبا باشد.
عمل آوری: پس از پرداخت بتن، باید با فیلم پوشانده شده و برای عمل آوری آبیاری شود. در طول دوره عمل آوری، زمانی که مقاومت بتن سطح رویه به 1.2 مگاپاسکال نرسد، هیچ کس نباید روی آن راه برود.
درزگیری
۱. پس از دو هفته عملآوری کف، محل برش را کاملاً تمیز کرده و تمام ذرات سست و گرد و غبار موجود در محل برش را پاک کنید.
۲. برای پر کردن محل اتصال انقباضی، باید از درزگیر پلی اورتان با خاصیت ارتجاعی طولانی مدت و خشک شدن سریع استفاده شود.
اقدامات کنترلی
۱. مصالح مورد استفاده در محل باید در محل مورد پذیرش قرار گیرند و پس از قبولی در محل، در محل تعیین شده انباشته شوند. توجه داشته باشید که مصالحی که الزامات ضد آب بودن دارند، باید اقدامات لازم در برابر رطوبت و باران را انجام دهند.
۲. پرسنل مدیریت ساخت باتجربه و اپراتورهای ساخت ماهر را فراهم کنید. قبل از ساخت و ساز، پرسنل مربوطه باید سازماندهی شوند تا افشای فنی در مورد استفاده صحیح از ماشین آلات و ابزارهای ساختمانی و کنترل فرآیندهای کلیدی انجام دهند، به طوری که اطمینان حاصل شود که پرسنل ساختمانی در عملکرد هر فرآیند مهارت دارند.
۳. ماشینآلات و ابزارهای ساختمانی باید الزامات را برآورده کنند، در شرایط خوبی باشند و برخی از ابزارهای مهم یدکی را آماده داشته باشند.
۴. محیط ساخت و ساز در محل باید تمیز و مرتب نگه داشته شود تا از آلودگی زمین توسط گرد و غبار و سایر مواد متفرقه جلوگیری شود.
۵. کیسهها، زبالهها و سایر مواد زائد باقی مانده در محل باید هر روز برداشته شوند تا از پاکسازی محل پس از کار اطمینان حاصل شود. در مورد مواد ویژه زائد، روش تصفیه باید مطابق با الزامات تصفیه مواد ویژه باشد.
در نهایت، علاوه بر رعایت دقیق رویههای فوق، یک کفپوش مقاوم در برابر سایش خوب نیاز به هماهنگی و همکاری بین بتن و کفپوش مقاوم در برابر سایش نیز دارد.
